[기술사-기술지침] 강우 시 콘크리트 타설

탈건러 2023. 11. 16. 10:01
728x90





최근 크게 이슈가 되고 있는 주제입니다.
비 올 때 콘크리트를 타설 해도 되는가?

기본적으로 콘크리트 타설 간 우수 등이 유입되면 콘크리트 강도 등 중요 품질에 문제가 발생할 수 있습니다.
그러므로 원칙적으로는 강우 시 타설 하지 않는 것이 좋습니다.

그러나 콘크리트 타설 간 갑작스러운 강우를 만날 수도 있고 표준시방에는 없으나 LH 등 여러 발주처 시방에는 시간당 4mm 이하까지는 타설이 가능한 것으로 정하고 있습니다.

명확한 기준이 없는 것이 가장 큰 문제라고 생각합니다. 그나마 다행스러운 것은 관련해서 논의를 시작했다는 것입니다.
https://www.yna.co.kr/view/AKR20230719041200003



폭우속 콘크리트 타설 막을수 없나…국토부, 타설기준 개정 추진 | 연합뉴스

(세종=연합뉴스) 박초롱 기자 = 집중호우가 이어지는 가운데 건설현장의 '우천 콘크리트 타설'이 논란이 되자 정부가 제도 개선에 나선다.

www.yna.co.kr


관련 기준이 개정되면 다시 포스팅해보도록 하겠습니다.


"강우 시 콘크리트 타설"



[기출 현황]

(130회 용어) 강우 시 콘크리트 타설
(130회 면접) 강우 시 콘크리트 타설

✍️ 최근 시사적으로 주목을 받던 주제입니다. 시사성 있는 문제 출제 대비 필요합니다. 시험 약 1달 전에 국토부 홈페이지 보도자료 및 관련 신문 기사 정독하시길 권장드립니다.


📢
건축시공기술사 기출문제 리스트 및 분석
출시!!

최근 3개년 기출문제 분석과
최근 10개년 기출문제 리스트가
필요하신 분은 아래 링크 참고 부탁드립니다.
👇
건축시공기술사 기출문제 리스트 및 분석



[주요 내용]



□ 기본사항

  1) 원칙적으로 강우 시 콘크리트 타설 금지
  2) 타설 도중 비가 오는 것을 대비 필요


□ 강우 시 콘크리트 타설 중단 기준

  1) 표준시방서 명시적 기준 없음
  2) 댐, 도로 특수 구조물 규제값, 4 mm/hr
  3) LH 공사감독 핸드북 기준
     - 2~4 mm/hr 이하시 콘크리트 타설 가능
     - 5 mm/hr 이상시 콘크리트 부어 넣기 중지 (단, 타설 재개가 용이한 곳까지 부어놓고 중지)
  4) 제물치장 콘크리트 마감의 경우 마감을 고려해 판단



□ 콘크리트 타설 간 강우에 노출 시 문제점

  - 시멘트 유실 및 가수 효과로 인해 콘크리트 품질 저하로 불량 콘크리트 시공 우려
  - W/B 비 변경에 의한 콘크리트 강도 불량



□ 강우 대비 준비사항

  1) 일기 예보 확인하여 강수 및 강수량 Check
  2) 타설면을 덮을 수 있는 비닐 준비
  3) 비닐 상부 고인 물 제거할 수 있는 장비 등 준비
  4) 비닐 상부로 물이 고이지 않도록 신속히 고인 물 제거
  5) 통상 하절기에는 예보 없는 국지성 집중호우 대비하여 아침 일찍 타설 작업 착수
  6) 긴급상황 포함 면밀한 타설 계획 수립



□ 강우 시 콘크리트 타설

  1) 콘크리트 타설 마무리 되는 부분부터 비닐 덮어 시멘트 유실 방지


  2) 물이 고이지 않도록 신속히 면 고르기 후 보양

  3) Construction Joint 준비 (구 Concrete 표면 면처리 누락 주의)

기술지침


  4) 슬래브 거푸집 위 우수가 벽체 콘크리트 타설 이음부로 흐르지 않도록 조치

  5) Cold Joint 발생 주의




□ 강우 시 콘크리트 타설 사후 대응

  - 우수 유입 부위 양생 후 콘크리트 강도 등 품질 추적관리 실시


□ 연관 용어

  콘크리트 타설 시 진동다짐 방법


  콘크리트 조인트 종류


  Channeling, Sand Streak 현상


  단위수량측정 검사




📢
건축시공기술사 서브노트📚

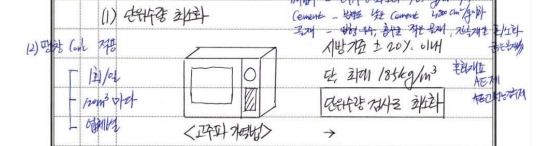

본 글에 캡처된 수기✍️ 서브노트는
제가 실제로 작성한 서브노트📒입니다.

서브노트 PDF💻가 필요하신 분은
아래 링크 참고 부탁드립니다.
👇
건축시공기술사 서브노트

728x90
