[Engineer] 동절기 공사수행계획

탈건러 2023. 11. 27. 10:31
728x90

동절기 공사수행계획 」

어느덧 2023년 12월이 다가왔습니다.

이 말은 저 같은 건축 Engineer들에게는 "동절기 공사수행계획"을 준비해야 한다는 말과 다르지 않습니다.
(사실 10월 말, 11월부터 계획을 수립하고 감리사 등에 승인을 받아야 합니다.)

동절기 공사수행계획 중 주요 Point에 대해서 정리해보고자 합니다.

여러 Engineer 및 24년 기술사 시험을 준비하시는 분들에게 도움이 되길 바랍니다.

[관련 문제 기술사 시험 기출현황]

(129회 서술) 한중콘크리트 타설 시 주의사항과 양생방법
(126회 서술) 한중콘크리트 타설 시 주의사항 및 양생 시 초기양생, 보온양생과 현장 품질 관리
(111회 서술) 한중콘크리트 품질관리방안과 양생시 주의사항
(105회 용어) 한중콘크리트 적산온도

✍️ 겨울에 실시되는 첫 시험에 매년 나오고 있습니다. 금번 132회에서도 나올 확률이 높습니다.

📢
건축시공기술사 기출문제 리스트 및 분석
출시!!

위와 같은
최근 3개년 기출문제 분석과
최근 10개년 기출문제 리스트가
필요하신 분은 아래 링크 참고 부탁드립니다.
👇
건축시공기술사 기출문제 리스트 및 분석

[목차]

1. 동절기 공사 기간
2. 공사 관리 계획
3. 품질 관리 계획
4. 위험 요인별 안전 관리 계획

📢
건축시공기술사 서브노트📚

본 글에 캡처된 수기✍️ 서브노트는
제가 실제로 작성한 서브노트📒입니다.

서브노트 PDF💻가 필요하신 분은
아래 링크 참고 부탁드립니다.
👇
건축시공기술사 서브노트

1. 동절기 공사 기간

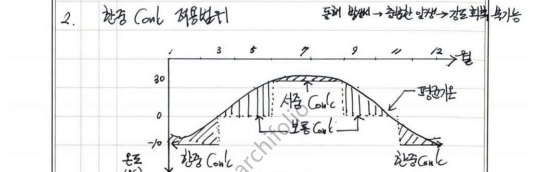

  1) 일반적으로 12월부터 그다음 해 2월까지를 동절기 기간으로 판단

  2) 과거 3~5년 동절기 기온 자료 분석을 통한 기후 전망
    - 보통 3~5년 12월~2월의 최고 / 최저 / 평균 온도 데이터를 확인해서 대략적인 기온을 예측

  3) 해당 기간 공사 예상 구간 정리
    - 해당 기간 동안 몇 층부터 몇 층까지 골조 공사가 예상되는지 정리

2. 공사 관리 계획

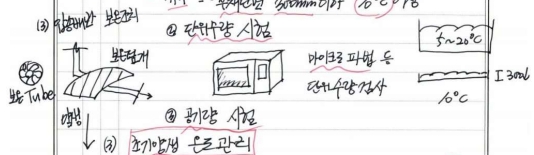

  1) 동절기 콘크리트 양생 관리 Process
    (1) 타설 시 온도 조건 확인
    (2) 외기에 따른 동절기 콘크리트 조치 계획 결정
    (3) 타설 부재 빙설 등 확인
    (4) 레미콘 원재료 온도 조건 확인
    (5) 레미콘 도착 시 물성 확인
    (6) 타설 시 레미콘 온도 변동 확인
    (7) 하우징 내 온도 및 수화열 확인
    (8) 현장봉합양생 공시체 강도 확인 및 양생 종료

  2) 외기에 따른 동절기 콘크리트 조치 계획
    (1) +4°C 이상
      - 상온시공, 일반 타설
    (2) +4°C ~ 0°C
      - 상부 보습 (비닐), 외기온도 지속 확인
    (3) 0°C ~ -3°C
      - 상부 보습 + 단열(비닐+Bubble Sheet)
      - 타설 및 양생시 열풍기 가동
      - 외기온도 지속 확인 및 급열 장비 대기
      - 레미콘 온도 관리 철저
    (4) -3°C 이하
      - 상부 보습 + 단열 + 열원 (타포린 천막 하우징+열풍기)
      - 타설 및 양생시 열풍기 가동
      - 소요강도(5 MPa) 확보까지 열풍기 가동

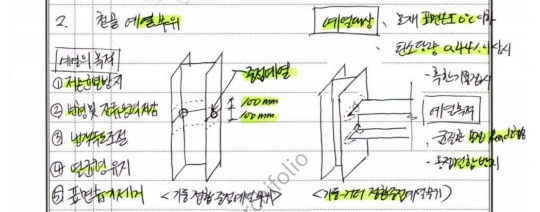

  3) 동절기 보양 및 양생 계획
    (1) 타설 부위 결빙 여부 확인
      - 강설 시 천막으로 보호
      - 타설 전 빙설 제거 철저

    (2) 콘크리트 압송 배관
      - 배관 보온재 등으로 보양

    (3) 타설부 보양 상태 확인
      - 보양시설이 바람 등에 날리지 않도록 로프 등으로 고정
    (4) 강설 예상
      - 타포린 천막 등으로 타설 부위 보호
    (5) 콘크리트 온도 확인

  4) 동절기 보양 자재
    (1) 버블 시트
      - 공기층을 보유한 불투수성 자재로 보온성이 우수
    (2) 열풍기
      - 100,000kcal/hr의 열원
    (3) 타포린 천막
      - 외풍을 방지하고, 열의 대류를 확보하기 위해 적용
      - 열풍기와 같은 열원 공급 장비와 함께 사용 필요
    (4) 적외선 온도계
      - 적외선 온도 센서를 가지고 있는 온도 측정기
     - 거푸집 온도 등 표면 온도 측정
    (5) 자기 온습도계
      - 1일 간격으로 자동으로 온도와 습도를 기록하는 장치
      - 밀폐형 양생 시설 온도 측정에 주로 사용

  5) 동절기 보양 시 필요열량 계산(샘플 계산)
    (1) 가열 대상 체적 확인
      - 대상 체적: 타설면적 1,000 m2 x 높이 2m = 2,000 m3
    (2) 온도 조건
      - 외기온도: -15°C
      - 목표온도: +10°C
      - 내/외부 온도차: 25°C
    (3) 소요 대수 산정 계산
      - (대상 체적 2,000 m3 x 내/외부 온도차 25°C x 타포린 천막+비닐 열관류율 6 kcal/m2h°C )/열풍기 용량 100,000kcal/h = 3대

3. 품질 관리 계획

  1) 동절기 콘크리트 요구성능
    (1) 슬럼프: 150±30mm
    (2) 공기량: 4.5±1.5%
    (3) 염화물: 최대 0.3kg/m3
    (4) 콘크리트 온도: 최소 10°C

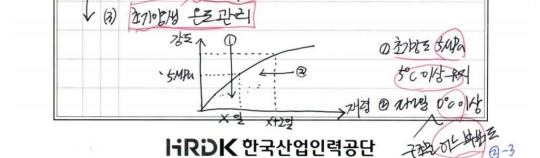

    (5) 초기 양생 목표 강도 5 MPa

  2) 동절기 콘크리트 주요 관리 포인트
    (1) 타설 전
      - 일기예보 확인 및 계획 수립
      - 거푸집 및 철근 등 결빙 여부 확인

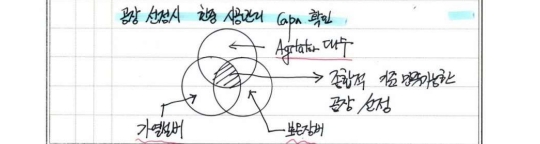

      - 레미콘 공장 점검 (원재료, 설비 및 Agitator 상태 확인)
    (2) 타설 중
      - 보양 시설 상태 확인 (방풍, 단열, 열원 장비)
      - 레미콘 반입 온도 확인 (10°C 이상 유지)
      - 레미콘 대기 시간 관리
    (3) 양생 시
      - 보양 구간 내 온/습도 관리
      - 바람 및 적설에 의한 보양시설 훼손 확인
    (4) 양생 종료

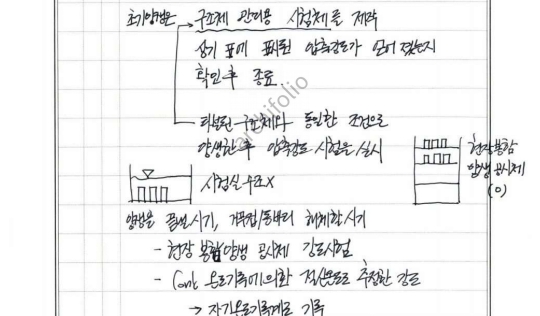

      - 현장봉합양생 강도 테스트 등을 초기 5 MPa 확보 여부 판단

  3) 콘크리트 원재료 관리 방안
    (1) 시멘트
      - 조기강도 확보에 적합한 재료 선정
     - 시멘트 직접 가열 금지
    (2) 골재
      - 골재 저장은 Roof 설치 여부 확인
      - 골재 가열 시 40°C 이하로 관리
    (3) 혼화재료
      - Silo 보온 대책 확인
      - 혼화재 직접 가열 금지
    (4) 배합수
      - 시멘트에 과도한 열을 전달하지 않도록 온도 관리 (60°C 이하)

  4) 동절기 철골 시공 품질 관리 방안
    (1) 용접 전 작업부 청소
      - 녹, 페인트, 이물질 제거
    (2) 용접부 예열 관리
      - 디지털온도계 사용하여 용접부 최소 10°C 이상으로 예열
      - 용접부 양 옆으로 각 50mm 이상 예열

4. 위험요인별 안전 관리 계획

  1) 화재 및 폭발
    (1) 용접, 그라인딩 작업 간 불티에 의한 화재
      - 작업장 부근 위험물질 및 가연물 제거
      - 불티비산방지포 바닥 및 4면 보양
  2) 콘크리트 양생 작업 간 질식 위험
      - 사전작업허가제 실시
      - 출입관리대장으로 출입 통제
      - 갈탄 사용 및 반입 금지 (열풍기 이용)
      - 산소 및 일산화탄소 농도 측정

현장 상황에 맞춰 엄격하게 적용하는 것이 중요합니다.
